甲3医院料耗逾亿提升 刘志俍促善用拨款

(古城第四版主文)甲医院展9项提升工程 刘志俍促政府善用拨款及监督

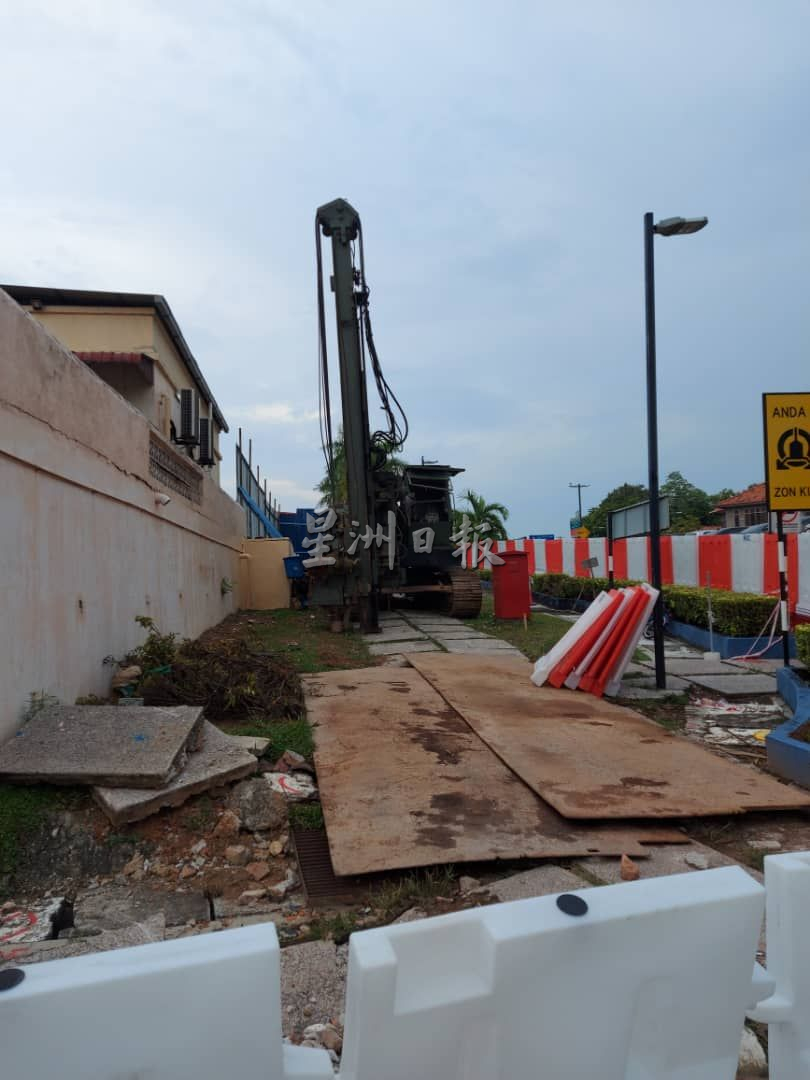

刘志俍促请政府必须监督工程的进展,避免工程出现延误问题。(魏美琪摄)

(马六甲10日讯)马六甲州的3间政府医院将在今年内展开9项,预计将耗资1亿1606万7967令吉47仙,甲行动党哥打拉沙马那州议员刘志俍促请政府必须善用有关拨款以及监督工程的进展,确保工程如期竣工。

刘志俍今日在新闻发布会上指出,涉及提升工程的医院包括马六甲中央医院、德林达军营医院及亚罗牙也医院。

ADVERTISEMENT

料展开9提升工程

他说,根据今年3月份州议会的书面回答,其中德林达军营医院的提升工程涉及拨款数额最高,共4000万令吉,其次则是提升马六甲中央医院的电供设备,涉及2458万8880令吉,而甲中央医院急诊部及牙科部门的提升工程则涉及1368万861令吉47仙,该3项工程皆在进行中。

“至于目前在进行招标的工程包括提升亚罗牙也医院第2间手术室(1700万令吉)、中央医院电梯系统工程(800万令吉),以及提升甲中央医院血库中心工程(739万8226令吉)。”

他说,另2项工程则处于规格细则的准备,包括提升甲中央医院紧急通道及其他建设(400万令吉);更新甲中央医院旧楼的内部排水系统及相关工程(100万令吉)。

他表示,甲中央医院妇女与儿童病楼的工程则仍处于研究阶段,预计将耗资40万令吉。

他说,有关州议会的书面回答的工程进度是截至今年2月14日为止,而一些提升工程早在2021年7月开始展开,预计2年内完成。

“3项进行中的提升工程仍符合原订的工程进度,包括提升马六甲中央医院的电供设备的工程进度达57%、甲中央医院急诊部及牙科部门的提升工程进度达13%,以及德林达军营医院的提升工程进度达9%。”

(古城第四版主文)甲医院展9项提升工程 刘志俍促政府善用拨款及监督
甲中央医院的提升工程在如火如荼地进行中。(魏美琪摄)
应监督确保工程如期完成

他说,至于另一项兴建野新新邦木阁政府诊所的工程进度则稍微落后原订的8.6%进度,目前工程进度达8.1%。

刘志俍希望政府能够进行监督,因此很多涉及中央拨款的工程,却因为监管不力,导致工程无法如期完成,因此他希望政府能够进行监督,避免工程出现延误。



(古城第四版主文)甲医院展9项提升工程 刘志俍促政府善用拨款及监督
提升甲中央医院紧急部门的工程看板显示,该工程于去年7月展开,预计明年7月竣工。(魏美琪摄)
(古城第四版主文)甲医院展9项提升工程 刘志俍促政府善用拨款及监督
卫生部拨出1700万令吉提升亚罗牙也医院的第2间手术室。(魏美琪摄)
